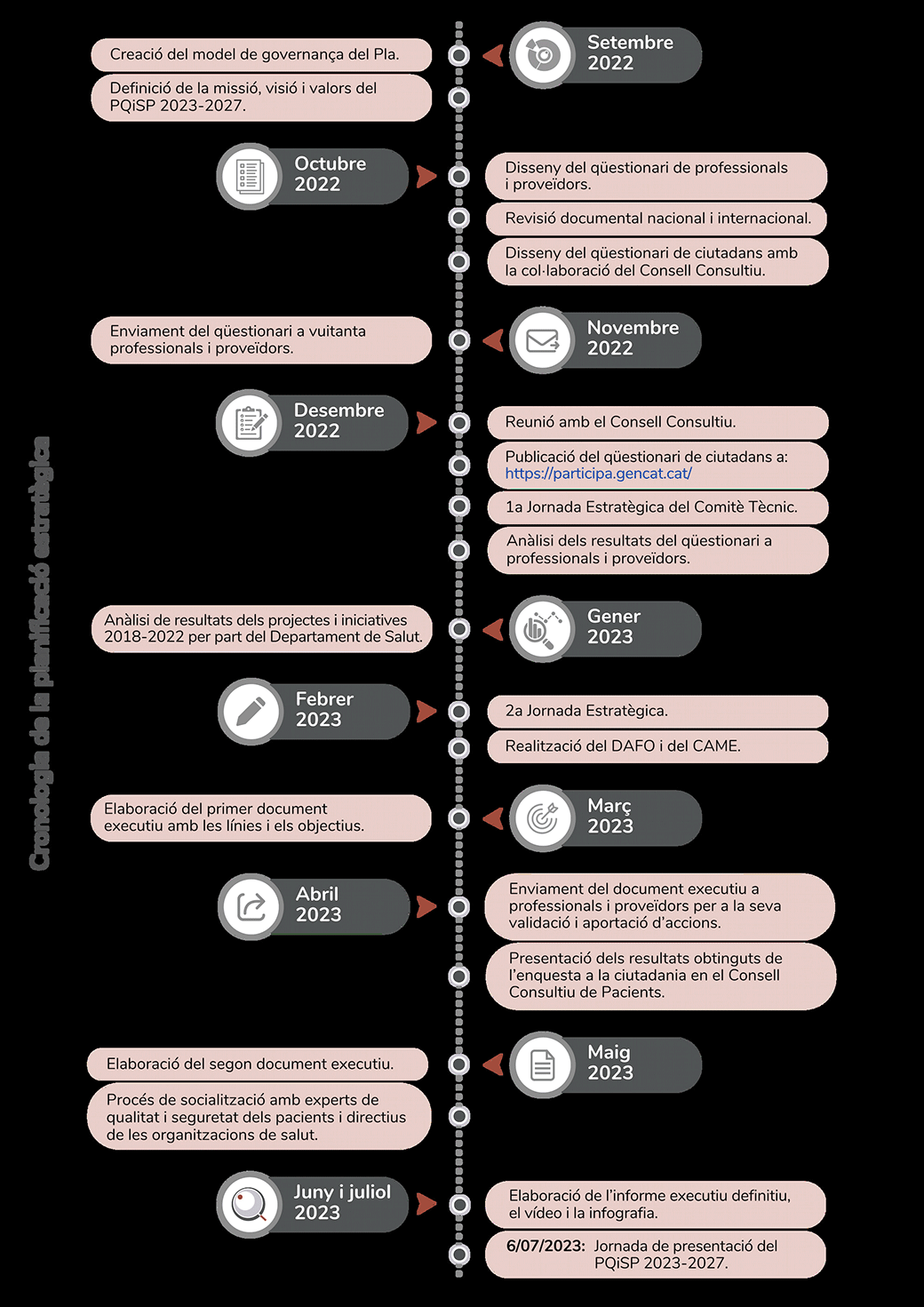

El setembre de 2022 el Departament de Salut va acordar elaborar una planificació estratègica de la qualitat i seguretat dels pacients del sistema de salut de Catalunya. És per això que durant l’any 2022 i 2023 s’han portat a terme diferents activitats per a realitzar el diagnòstic i anàlisi estratègica, així com la definició de les línies, objectius i accions del Pla.

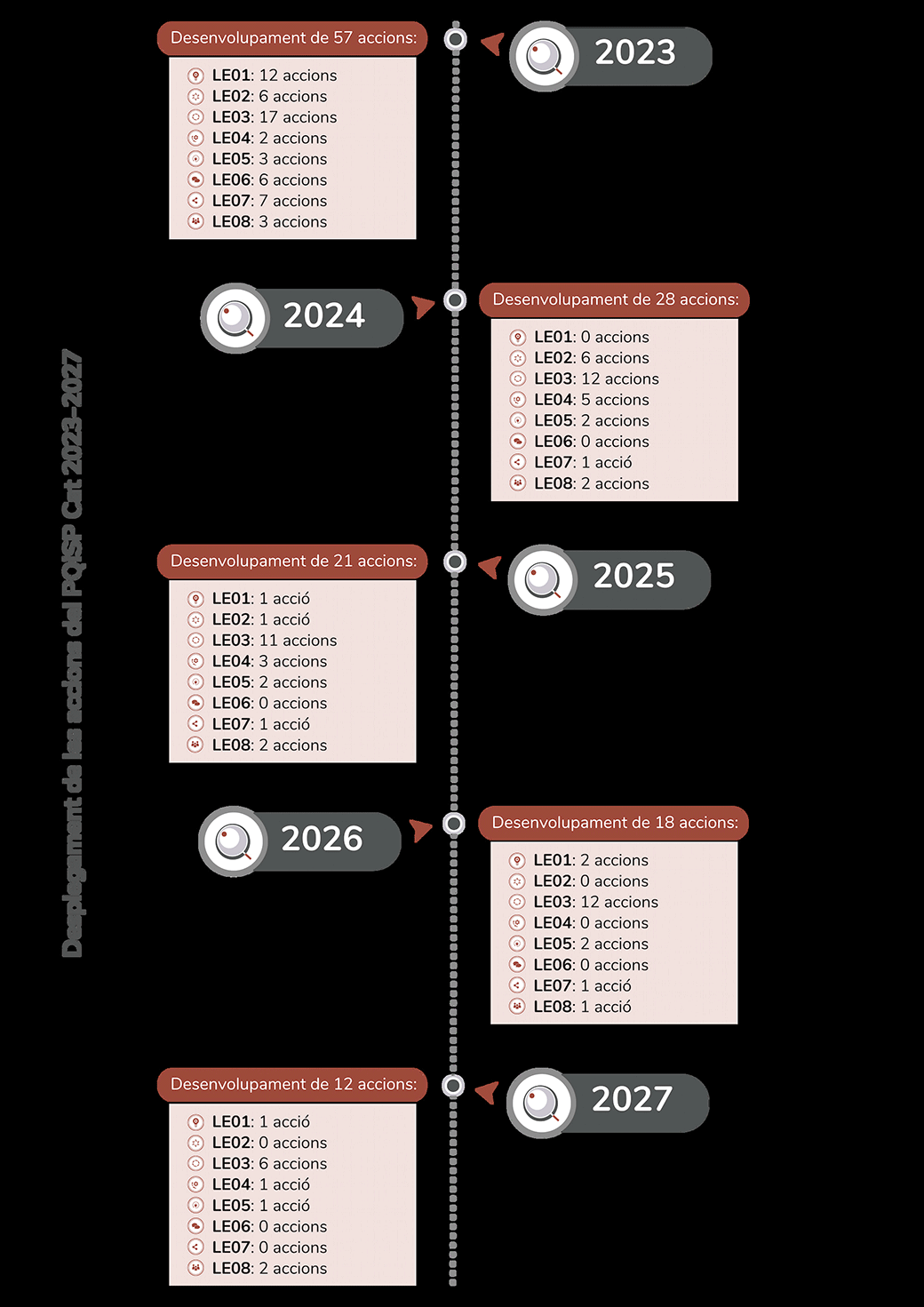

Les diferents accions que configuren el Pla es desplegaran al llarg dels pròxims cinc anys en un procés d’avaluació i millora contínua per tal d’assolir els objectius d’aquest Pla estratègic.
